De bouw is begonnen… de camping draait door
Disndag 30 november 2010
Het aantal bouwverslagen per maand neemt nu zienderogen af. Niet dat er niet veel gebeurt elke dag, maar het zijn vaak geen zichtbare dingen. Toch is er alweer veel veranderd en klaar.

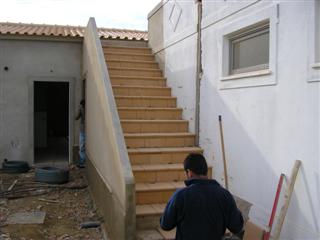

De trap is volledig in gebruik genomen.
Een verademing omdat we vaak het dak op moesten om de tijdelijke telefoon- en
internetaansluitingen te resetten en te controleren. Het functioneert allemaal
nog niet optimaal, vooral niet nu er soms regen valt. Was in de zomer de zon de
grootste boosdoener en moesten we veel isolatie gebruiken om de apperatuur op het
dak niet te laten smelten, nu is water ons grootste probleem. De PT moest de laatste

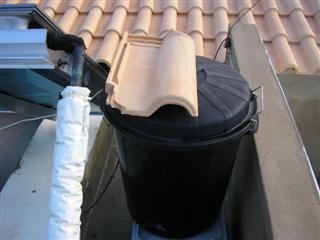

tijd wel erg vaak langs komen. Het geheel is nu voor de zekerheid in een
grote zwarte ton waterdicht weggezet. Nog een paar weekjes en dan zijn we hier
ook weer vanaf! Dan worden de palen weggehaald en gaat alles definitief de grond in.
Ook onze hoofdbadkamer is zo goed als klaar. In de douche moet nog een glazen deur
worden gemonteerd en dan is het af. Hier tegelt Jose de 'bancada' en Antonio legt
de laatste hand aan de afvoer.

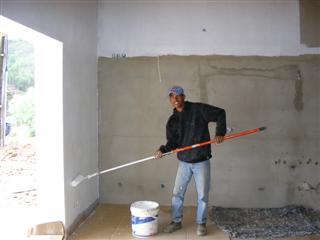

In het weekeinde komen de 2 Brazilianen Fagner en Edi weer om alles te schilderen.
Dit gebeurt meestal op zaterdag zodat er niemand in de weg loopt en het karwei
in alle rust geklaard kan worden. Nou ja, in alle rust…. Ze zingen en kwebbelen
er de hele dag op los. Ze hebben vaak veel plezier met elkaar. Inmiddels is het hele
huis van binnen klaar en hebben ze ook het sanitairgebouw van binnen van een definitief
verfje voorzien. Nu nog de hele buitenkant.
Op 8 november was het een drukte van belang! Er liepen maar liefst 14 mannen rond

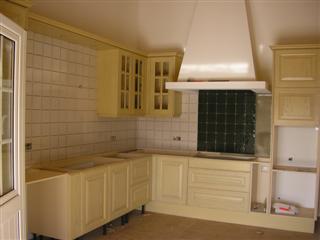

om alles te installeren en te regelen. De keuken werd gebracht en geinstalleerd.
Er liepen 2 elektriciens rond. De loodgieter was er om nog wat dingen in de keuken

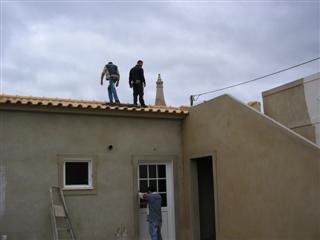

aan te sluiten. De mannen van de vloerverwarming stonden op het dak (en ja, 1 van

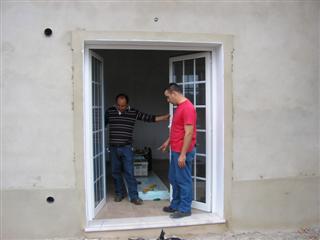

de 2 schoorstenen staat er inmiddels op), de laatste buitendeuren werden gebracht

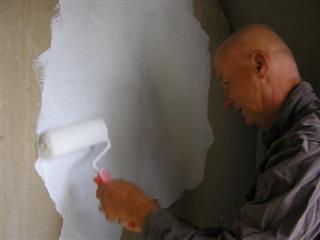

en ingehangen en de rest was bouwvakker. Bert doet nog even een snel verfje in
de buitentrapkast omdat daar de ENER12 voor de vloerverwarming moet worden geplaatst.
Even dachten we dat we er de volgende week al in konden! Maar helaas, na alle drukte
op deze 8 november dag, was het weer lange tijd stil. Er moest nog wat bijbesteld
worden voor de keuken en de gootsteen was er ook nog niet. 2 elektriciens zijn ziek
(inmiddels is er weer 1 aan de slag), de pijpen voor de vloerverwarming zijn niet
op de juiste manier aangelegd op het dak en moeten opnieuw worden gemonteeerd om
door het dak te lopen. Het wachten is op een speciale dakpan die de doorvoer moet
regelen. De mannen hebben de halve Algarve afgerend om zo'n dakpan nog ergens even
snel te kunnen ophalen, maar jammer, hij moet gewoon besteld worden.
Dat de bouwvakkers het rustiger aandoen kun je zien aan de tijd die ze nemen voor

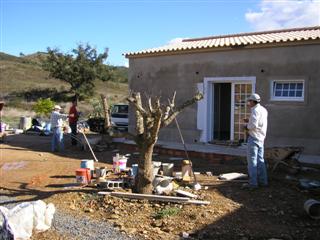

de dingen. Er wordt opgeruimd en de laatste hand gelegd aan irrigatie en afwatering
om het huis.

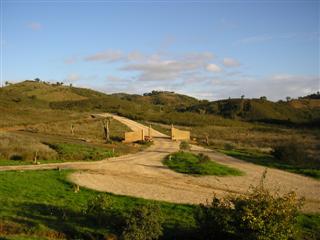

Ook de toegangspoort is inmiddels gebouwd.

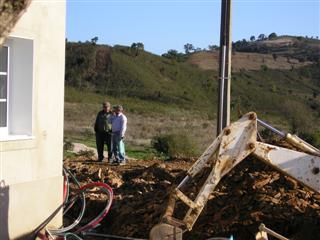

Irineu heeft tijd en staat met onze 'vizinho' (buurman) Carlos Marques te praten.
Carlos is de eigenaar van Casa do Rafael, het vakantiehuis dat we verhuren. Irineu
had een klein karweitje voor hem opgeknapt bij Casa do Rafael en dat wordt betaald
met een fles medronho.Maar Carlos weet niet dat Irineu echt geen druppel drinkt.

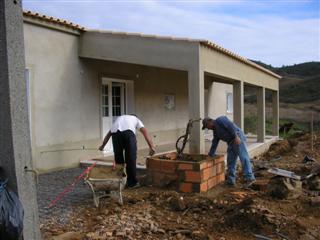

De oude druivenstruik heeft de zomer en het bouwgeweld goed doorstaan.
Toch was het beter volgens Irineu om de struik te kortwieken.Dat is inmiddels
gebeurd en hij staat nu weer in een keurige plantenbak.
Inmiddels is het hier ook herfst geworden. Ook al kan het overdag nog in de 25 graden
zijn (maar ook wel eens 15 graden met regen!), aan de avondzon is wel te zien dat
het bijna winter is. Deze plaatjes zijn genomen bij de Odelouca.
En de brug in Sapeira vordert gestaag. Er staan inmiddels enkele hele grote pijlers.
....wordt vervolgd.... terug naar vorige bouwverslag
